「姉ケ崎の家」の記事一覧

姉ヶ崎の家 現場監理⑦ 外壁工事進行中

2018.4.9

4/2 晴れ

姉ヶ崎の家の現場、10時から現場打合せでした。
現場は外壁工事が進んでいます。雰囲気がまた変わってきました。

外壁はダイライト、防水紙の上に通気層を確保した上で杉板を縦に貼ります。
杉板は耐久性のある赤身材を選んで、この上に押縁で留めていきます。
押縁は外壁材の継ぎ目のカバーと外壁の表情をつくります。
この上には浸透性塗装の予定です。

一通り内と外を見て回ってからは監督さんと電気屋さんと
スイッチ、コンセントの位置や電線ルートの打合せ。

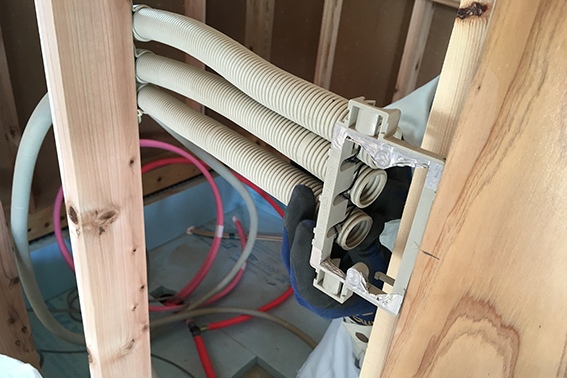

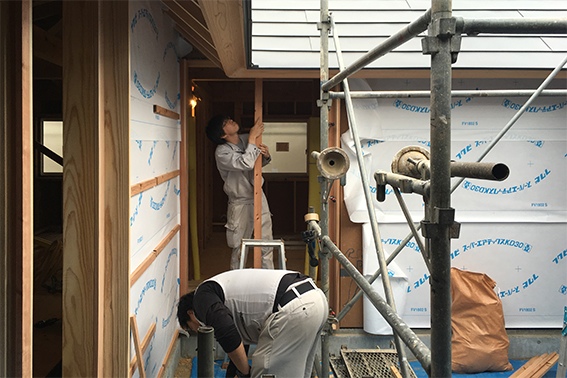

写真はテレビ裏のさや管です。テレビやホームシアター、ブルーレイの配線と絡みます。
12時半頃終了、今日も駅まで送ってもらって13時前の電車に乗りました。

代々木駅で降りて年末に竣工した北参道の家へ。
ハニカムサーモスクリーン取り付けや収納室の棚板設置などの追加工事です。
工事は午前中から行われ夕方には終わる見込み。私は最後の1時間だけ立ち会って確認しました。
ちなみに、この追加工事、お施主さんには「完璧!!」と喜ばれました。
16時過ぎに終了。17時前に二子新地には戻りました。

4/9 晴れ

12時前に二子新地を出発。14時過ぎに現場到着。
現場では大工さんが中庭周りの外壁工事中。木枠を取り付けています。

監督の吉田さんと家具の打ち合わせ。本棚やトイレのカウンターなどはもちろん、
洗面カウンターやキッチンも大工工事で行うため、事前に造り方を打合せします。
15時からはお施主さんも加わって、キッチンの調味料入れなど検討。

引き続き、外構についても話し合い。木のことを考えると、梅雨前には植えたいと吉田さん。
ゴールデンウィーク中にはおおむね方針を決めたいところです。

16時半過ぎに終了。今日は乗り継ぎが悪く、二子新地に戻ったのは19時半頃になりました。

Category: 姉ケ崎の家

姉ヶ崎の家 現場監理⑥ 屋根工事完了

2018.3.25

3/12 晴れ

8時半過ぎ二子新地を出発。今日は姉ヶ崎の家の現場監理です。
11時前に現場到着。現場では大工さん、電気屋さんが作業中。

到着するとすぐに板金屋さんと屋根まわりの納まりの打合せスタート。
樋の位置や雪留め、板金の割り付けなど細部まで気にしてくれるのでありがたかったです。

外周部の垂木。外壁が板貼なので軒はしっかり出しています。

棟に転び留めを取付けています。

は昼休み、足場で横になっている職人さん。気持ちよい中庭になりそうです。

現場確認後は枠まわりや電線ルートなど、監督の吉田さん、電気屋さんと打合せ。
13時前に終わって、今日も監督さんに駅まで送ってもらいました。

そのまま調査業務の打合せに落合の篠計画工房へ。
夕方までみっちり打合せを行って二子新地に戻ったのは19時半頃でした。

3/25 晴れ

今日も晴天、姉ヶ崎家の現場監理と施主打合せです。

6時半に二子新地を出て、9時前に現場到着。
日曜日のため現場は休みですが、監督さんには来てもらいました。

少し期間も空いたので現場がグッと進んだ印象です。

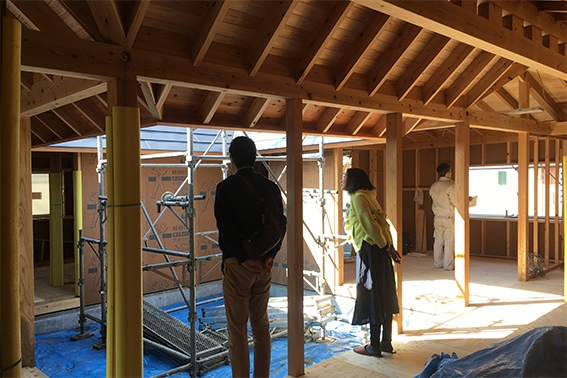

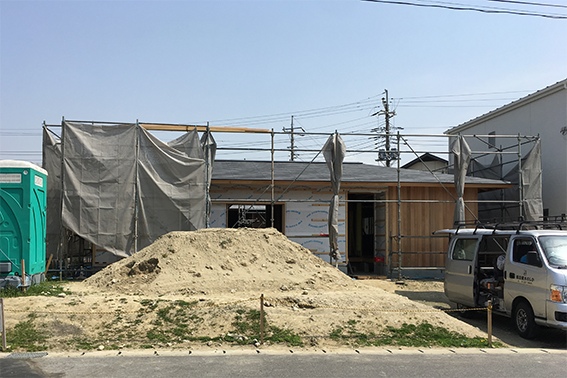

屋根が葺かれ、外壁工事が始まっています。内部床には合板が貼られました。
構造金物の検査と外壁下地の通気胴縁の取り付けなどを確認。
どれも丁寧に施工されているのですが、一点、基礎内部に貼る断熱材が
基礎天端で止まっていたので土台上まで延ばすよう修正を依頼。

9時にお施主さんが到着。遠方にお住まいなので、顔を合わせるのは地鎮祭以来です。
現場監理ごとに写真で報告はしていますが、やはり実物は感慨深そうでした。

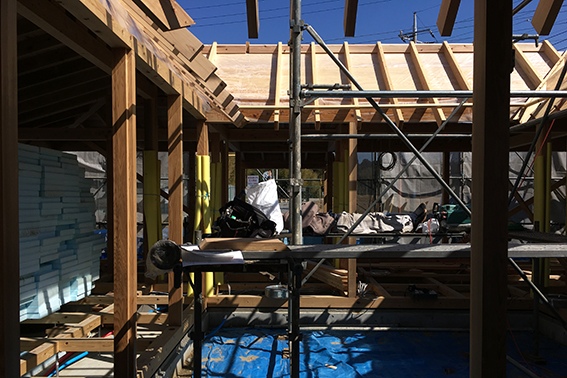

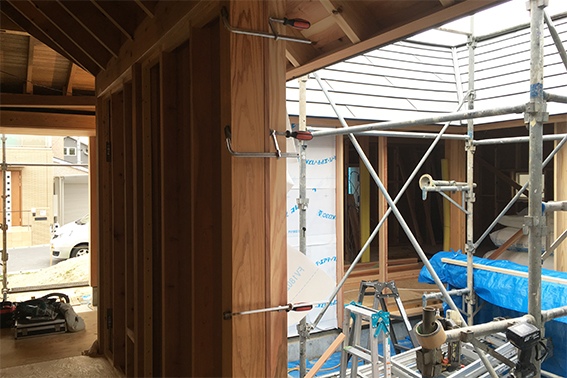

外壁下地のダイライトが貼られ、中庭が立ち上がってきました。

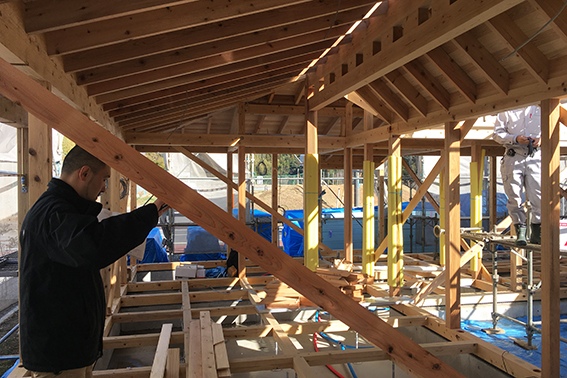

居間。中庭を通して絞られた光が室内に届きます。ほぼ春分、9時過ぎの光です。

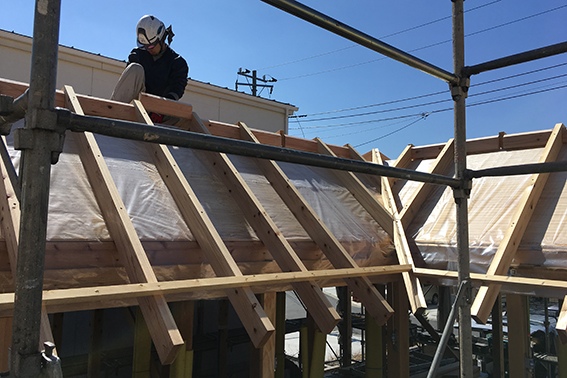

平葺き屋根。足場の見えているところが中庭です。

現場確認後はお施主さんを交えて3者で建具、幅木、雪留、電気の打合せを行って、
11時半前に終了。今日も監督さんに駅まで送ってもらい、姉ヶ崎駅から戻りました。

天気もよいので、二子玉川で降りて妻娘と河川敷で簡単にお花見。
ビールが美味しい日曜の午後になりました。

Category: 姉ケ崎の家

姉ヶ崎の家 現場監理⑤ 構造金物検査

2018.3.1

2/23 曇り

どんよりした曇り空の1日。

6時半前の電車で二子新地を出発して、姉ヶ崎の家の現場には9時前に到着。

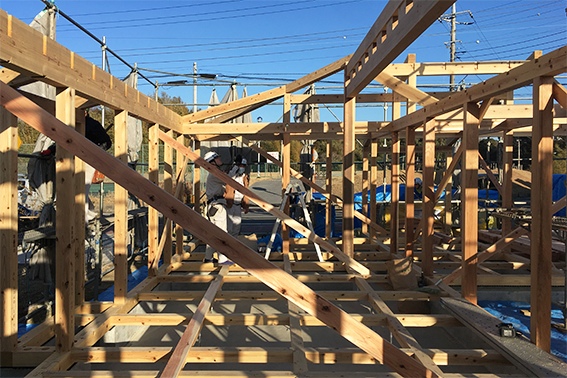

棟、隅木に登り梁が取り付いていて、大工さんが登り梁の上から羽目板を貼っています。

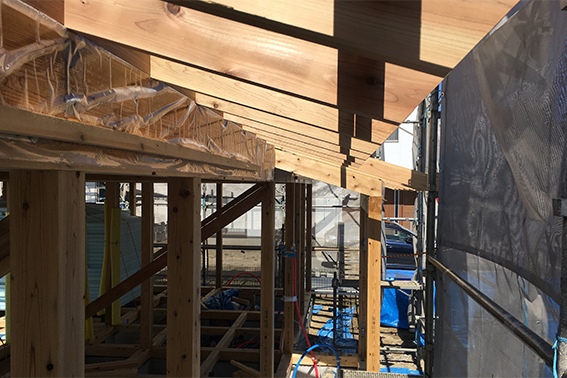

等ピッチにかけられた登り梁です。

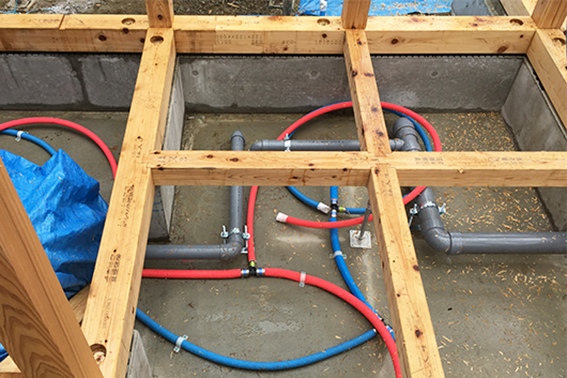

設備の給水、給湯、排水管が床下に転がされています。

打合せ後は駅まで監督さんに送ってもらって、11時過ぎの電車で都内へ戻りました。
午後は国分寺で物件探しのお手伝い。

3/1 晴れ 暖かい

明け方までの暴風雨は午前中にはすっかり上がり、よく晴れた暖かい1日になりました。

昼前に二子新地を出発。姉ヶ崎駅で構造設計の村田さん、インターンの鳥山さんと
待ち合わせをして、バスで現場へ。14時過ぎから現場監理と構造金物の検査です。

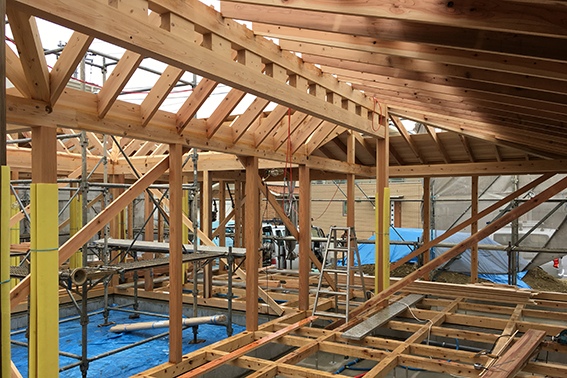

中庭側にも天井の羽目板が貼られ、天井内の電気配線も敷設されました。

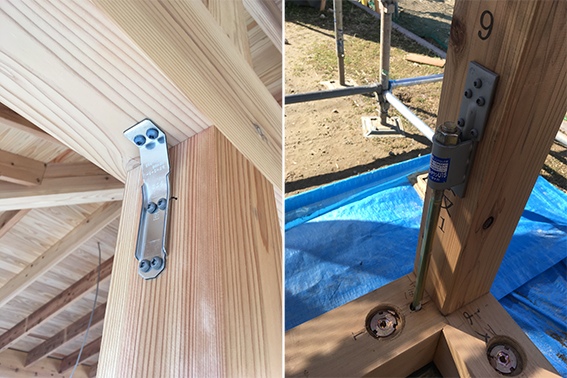

(左)コーナー金物 (右)ホールダウン金物 バランスよく耐力壁を配置しているので確認もスムーズ。

未施工の構造金物は次回の監理で確認することになりました。

現場はとにかく風が強く、天井板の上に敷かれたポリフィルムが煽られないよう、
桟木で仮止めしていました。晴れていて作業がやりやすいのかと思いきや、
「これだけ風があるのなら、寒くて風がない方がいい」と監督の吉田さん。
花粉症の村田さん、鳥山さんとも辛そうでした。

金物検査後は窓枠納まりの打合せなど。二子新地には18時頃に戻りました。

Category: 姉ケ崎の家

姉ヶ崎の家 現場監理④ 建て方

2018.2.14

2/14 晴れ

11時半過ぎに二子新地を出発。
渋谷の製本屋さんで麦踏の竣工図を依頼して、姉ヶ崎の家の現場へ向かいました。

現場には14時過ぎに到着。平屋の建て方が進んでいます。

1~2週間に1度のペースで現場監理を行っていますが、
先週末に現場監理を行った際に、仕上がりで見えるはずの梁に間柱欠きがあるのを発見。
まさかの展開に青ざめ、プレカット打合せのときにも確認していたのに、なぜ?となりましたが、
そんなこと言っても始まりません。監理者としては認める訳にはいきませんが、
それでも監督の吉田さんの方から先に、取り替えましょう、と一言。
その日の建て方はそこで中止となりました。

結局、最短日の14日午前中に梁を取り替え、14時からの現場監理で確認となったのでした。
きっちりリカバリーされてました。

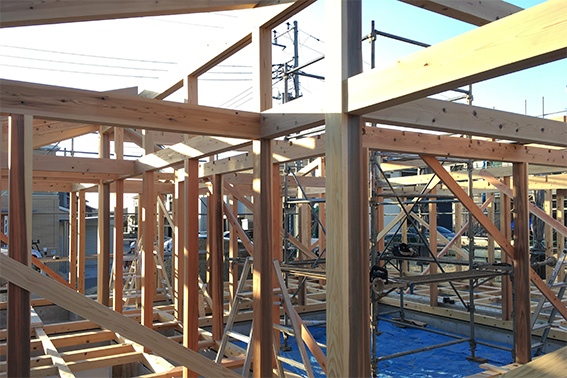

居間。右上の重ね透かし梁に登り梁がかかります。

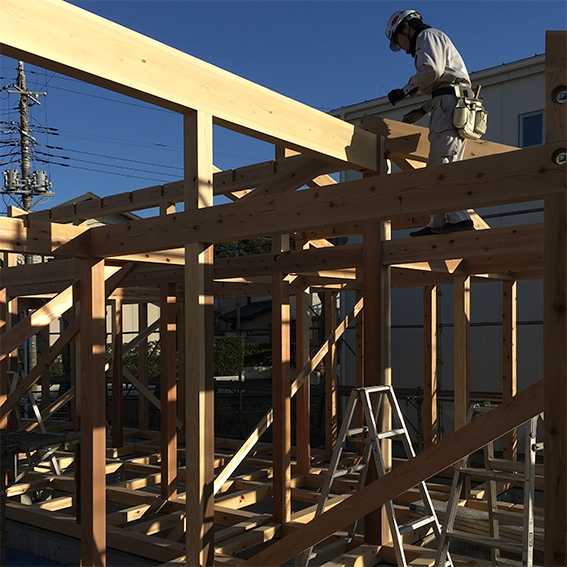

隅木を取り付けているのが棟梁の濱田さん。

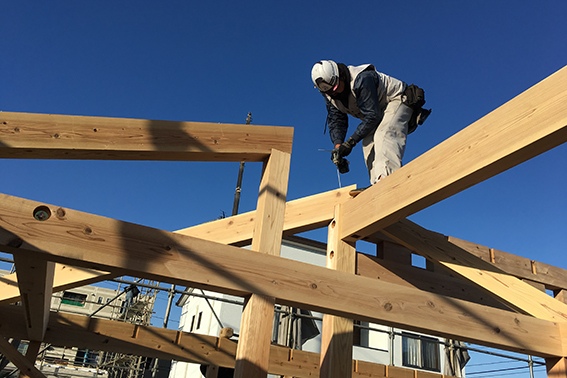

隅木を上部からビスでとめます。

無事、棟上げまで完了です。

ほか、柱脚金物の取り付け位置や隅木と登り梁の取り合い、
照明位置の確認の打合せを行いました。

監督さんに姉ヶ崎駅まで送ってもらって、17時前の電車に乗車。二子新地に着いたのは19時頃。
現場監理とリカバリーの重要性を再認識した1日となりました。

Category: 姉ケ崎の家

姉ヶ崎の家 現場監理③ プレカット打合せと基礎立ち上がり打設

2018.1.25

1/18 晴れ

10時から姉ヶ崎の家のプレカット打合せ。場所は曙橋の構造設計の村田さんの事務所です。

プレカット図の確認には、これまで赤書き図面をEメールでやりとりしてきましたが、
今日は関係者が顔を突き合わせて、図面と軸組模型を見比べながら行いました。

今回の計画では外壁面以外の柱・梁がほぼあらわしなのと中庭まわりの木製建具がポイント。
構造上の安全性はもちろん、見えがかりにも配慮して慎重に決めていきました。

監督1人、プレカット2人、構造設計2人と私の計6人。昼まで2時間強の濃い打合せでした。

1/25 晴れ 寒い

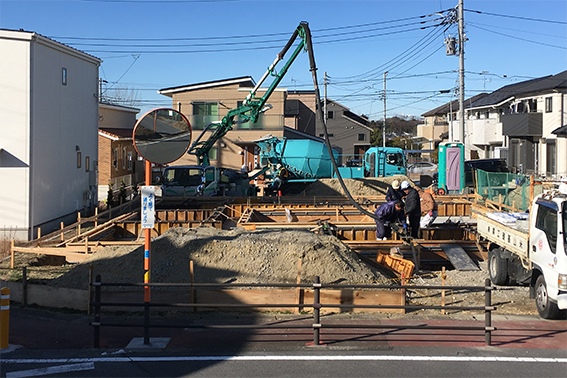

基礎立ち上がりの打設に立ち会いました。6時半頃二子新地を出て、9時前に現場到着。
ホールダウン金物の位置やコンクリートの納入書を確認して打設スタート。
コンクリートは6N/mm2の温度補正です。

監督さんもコンクリートが隅まで回るように叩いてます。

立ち上がり部分のコンクリートは全部で5.75m3で、約1時間で5m3打設しました。
気温が低いのでシートで覆って養生することを確認。2月は建て方です。

Category: 姉ケ崎の家
